За 18 лет работы я смонтировал несколько сотен систем тёплого пола — в панельных хрущёвках на Суздалке, в новостройках на Московском проспекте, в частных домах в Заволжском районе. И каждый раз, когда клиент приходит с вопросом «сколько стоит тёплый пол под плитку», я понимаю, что за этим вопросом стоит ещё десяток других. Цена — это последнее, о чём стоит говорить сразу. Сначала — пирог, материалы, стяжка. Вот тогда цифры будут понятны.
Что такое «пирог» тёплого пола и почему он важен

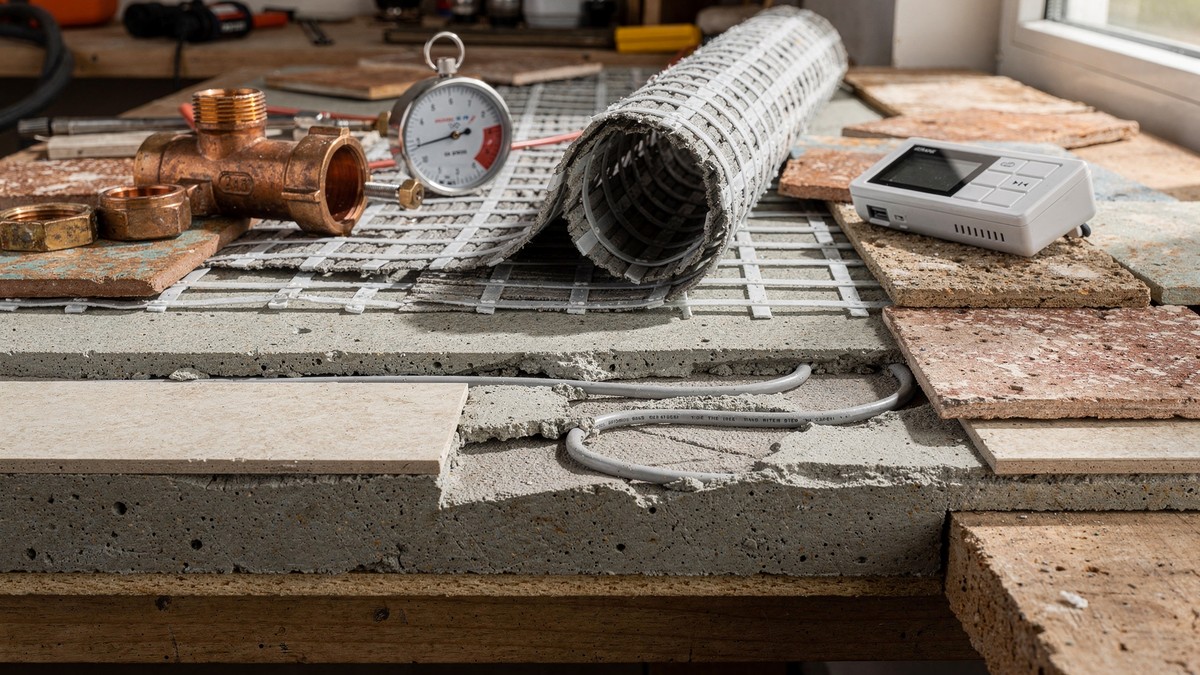

Пирог — это слои, из которых состоит система. Ошибка в любом из них приводит либо к потере тепла, либо к растрескавшейся плитке через год.
Вот типичный пирог для водяного тёплого пола под плитку, который мы делаем в жилых помещениях:
- Основание — черновая плита перекрытия или грунт
- Гидроизоляция — плёнка 200 мкм, заходит на стены
- Утеплитель — экструдированный пенополистирол (ЭППС), толщина зависит от основания
- Демпферная лента по периметру помещения — 5 мм
- Трубы с фиксацией на монтажной сетке или в профильных матах
- Стяжка — цементно-песчаная с пластификатором, 45-80 мм
- Плиточный клей — эластичный, класс C2
- Плитка
Толщина ЭППС — это отдельный разговор. Когда снизу отапливаемое помещение (квартира в многоэтажке), хватает 20-30 мм. Когда снизу холодный подвал или грунт — минимум 50 мм, а в частном доме с подполом мы чаще ставим 100 мм. На первых этажах хрущёвок в Ярославле видел плиты перекрытия, под которыми буквально улица — там и 100 мм ЭППС не лишние.
Водяной или электрический: что выбрать под плитку
Оба варианта рабочие, но логика выбора простая: если это частный дом или квартира с автономным отоплением — смотрим на водяной контур. Если квартира в МКД с центральным отоплением — электрика или согласование с управляющей компанией, что долго и дорого.
Водяной тёплый пол под плитку — наш основной продукт в частных домах. Труба PE-RT или сшитый полиэтилен PE-Xa, диаметр 16?2 мм. Мы чаще всего ставим Rehau Rautherm S или Uponor Comfort Pipe. Rehau — надёжная труба с хорошей стенкой, Uponor чуть эластичнее на укладке, особенно при радиусах в маленьких помещениях. Шаг укладки в ванной и кухне — 150 мм, в больших комнатах можно 200 мм.
Электрический мат — Devi DEVImat или Thermo TVK-130. Мат 130 Вт/м? под плитку в ванной площадью 5-6 м? потребляет около 700-800 Вт. Монтаж проще, пирог тоньше (без стяжки — прямо в слой клея), но счёт за электричество в Ярославле при тарифе ~5,5 руб./кВт·ч за зиму ощутим.
Кабельная система (Nexans, Теплолюкс) — под стяжку, логика как у водяного контура, но греет электричеством. Стоит дешевле мата при большой площади, но дороже в эксплуатации.
На прошлой неделе монтировали систему в доме 140 м? на ул. Промышленной — хозяин хотел электрику везде. Посчитали: водяной контур от котла окупится за 4-5 лет относительно электрического кабеля. Поставили водяной на первый этаж (плитка в кухне, коридоре, двух санузлах — суммарно 48 м?), в ванной второго этажа — мат Devi как дополнительный комфорт.
Стяжка: толщина, состав, время высыхания
Стяжка над трубой — критически важный момент. Слишком тонкая — треснет. Слишком толстая — долго нагревается, теряет смысл как быстрый обогрев.
Наш стандарт: 45-50 мм над трубой диаметром 16 мм. Суммарная толщина стяжки от поверхности ЭППС — 60-65 мм. Это при трубе, уложенной на профильный мат высотой 25 мм: труба сидит в бобышках, фиксация надёжная.
Состав стяжки: цемент М400, песок, вода и обязательно пластификатор — мы используем Mapei Planicrete или Sika Plastiment-22S. Пластификатор убирает трещины при тепловом расширении и улучшает теплопроводность. Без него стяжка над тёплым полом трескается — видел это неоднократно в домах, где хозяева делали сами.
Полусухая стяжка с фиброй — хороший вариант для больших площадей. Быстрее набирает прочность, меньше усадка. Но требует механизированной укладки, иначе качество нестабильное.
Сроки: стяжку нельзя топить минимум 28 дней. Первый запуск системы — плавный: +5°C каждый день, пока не достигнем рабочей температуры 40°C теплоносителя. Клиенты часто торопятся, но мы объясняем — если загнать 60°C в свежую стяжку, получим сеть трещин и переделку.
В Ярославле с его влажным климатом и перепадами температур осенью стяжку лучше делать при закрытых окнах и температуре в помещении выше +10°C. В октябре-ноябре, когда нет отопления и окна нараспашку — условия для набора прочности плохие.
Расход материалов и цены 2025 года
Посчитаем на реальном примере: кухня + коридор + ванная, суммарно 30 м?, водяной тёплый пол, частный дом.
Материалы:
- Труба PE-Xa 16?2 Rehau Rautherm S — шаг 150 мм, расход ~7 пог. м на 1 м? = 210 пог. м — около 14 000 руб.
- Профильный мат 25 мм (Энергофлекс или Rehau) — 30 м? — 6 000-8 000 руб.
- ЭППС 30 мм (Технониколь Carbon ECO) — 30 м? — 3 500 руб.
- Демпферная лента — периметр ~25 м — 700 руб.
- Коллектор на 3 контура (Rehau HKV или Valtec) — 5 000-9 000 руб.
- Цемент М400 (6 мешков по 50 кг), песок, пластификатор — 4 500 руб.
- Клей плиточный эластичный C2 (Litokol Litofloor K80 или Ceresit CM17) — 3 мешка — 3 000 руб.
Итого материалы на 30 м?: 37 000-42 000 руб.
Работа:
- Укладка утеплителя, труб, заливка стяжки — 800-1 000 руб./м?
- Укладка плитки — 1 200-1 500 руб./м?
- Подключение коллектора, опрессовка — 4 000-6 000 руб.
Работа на 30 м?: 66 000-80 000 руб.
Полная стоимость «под ключ» с материалами и укладкой плитки: 3 500-4 100 руб./м?
Это для водяного контура в частном доме. Электрический мат под ключ с плиткой — 3 200-3 800 руб./м?, но без стоимости плитки (её клиенты обычно выбирают сами).
Цены на трубу Rehau в 2025 году в России скачут — от 55 до 75 руб. за погонный метр в зависимости от партии и курса. Мы стараемся брать под объект сразу, чтобы зафиксировать цену.
Типичные ошибки, которые мы видим при переделках
Раза три в год берёмся за ремонт того, что сделано чужими руками. Картина примерно одинаковая:
Нет демпферной ленты. Стяжка упёрлась в стену, тепловое расширение некуда — плитка вздыбилась через два сезона. Лента стоит копейки, но её часто пропускают.
Труба уложена с шагом 300 мм. Экономия на трубе в ущерб равномерности прогрева. Пол полосатый: тёплая зона, холодная зона.
Стяжка 30 мм над трубой. При такой толщине она банально треснет на первом же запуске. Видели объект в Ярославле, где хозяин сам залил — снимали плитку, стяжку, укладывали заново.
Жёсткий плиточный клей (C0 или C1). При тепловом расширении плитка отрывается от основания. Только эластичный C2 — это требование, а не рекомендация.
Заполнение водой без опрессовки. Система под давлением 6 бар держится сутки — только тогда заливаем стяжку. Иначе риск обнаружить микротрещину в трубе уже под готовым полом.
Срок монтажа и как это выглядит по этапам
На объект 30-50 м? тёплого пола под плитку уходит около 10-14 рабочих дней с учётом технологических пауз:
- День 1-2: подготовка основания, гидроизоляция, утеплитель, трубы, опрессовка
- День 3: заливка стяжки
- День 4-31: вызревание стяжки (28 суток — технология, ускорить нельзя)
- День 32-33: плавный прогрев системы (5-7 дней)
- День 35-38: укладка плитки на прогретое основание
Итого от начала работ до финального результата — около 5-6 недель. Тот, кто обещает сделать тёплый пол под плитку за неделю, либо не ждёт вызревания стяжки, либо кладёт плитку на сырую поверхность.
